Кейс · 2026Б24 · ПланированиеДемо-данные
Диаграмма Ганта
Онлайн-диаграмма Ганта для запуска проектов: этапы, сроки и зависимости видны всем отделам, а задачи синхронизируются с Битрикс24.

Результат
Что изменилось
1план запуска для всех отделов
−3 недсрок вывода проекта в продажу
100%задач со сроком и ответственным
0ручных сводок по пятницам
Цифры демонстрационные и будут заменены на данные реального проекта
Задача
С чем пришли
План запуска жил в Excel у руководителя проекта. Отделы узнавали о сдвиге сроков на планёрке, когда исправлять было уже поздно.
- Зависимости между отделами никто не видел
- Сдвиг одного этапа незаметно ломал сроки остальных
- Сводку по статусу собирали вручную каждую неделю
Решение
Как строили
- 01
Шаблон запуска
Этапы, зависимости и роли для типового проекта
1 неделя - 02

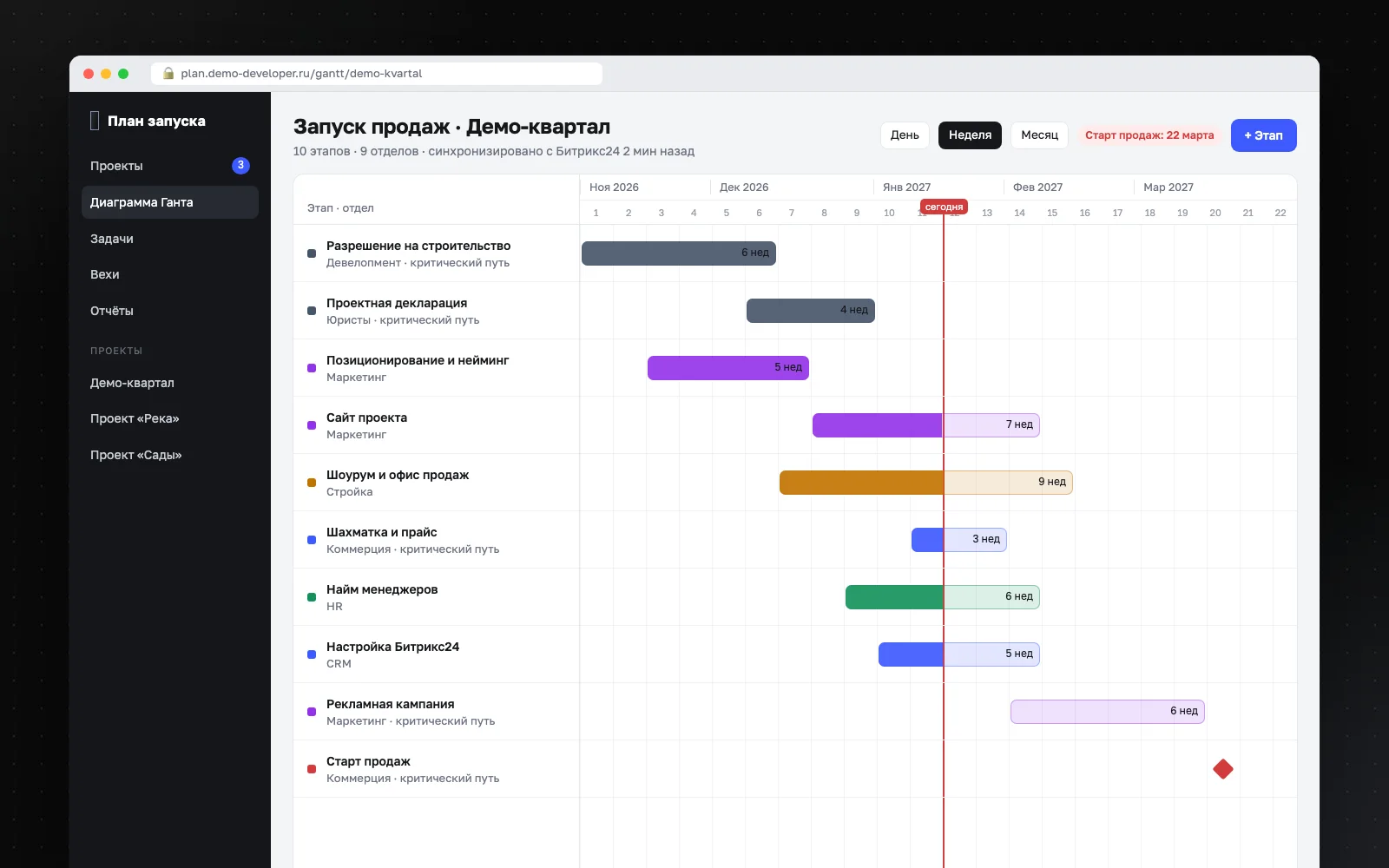

Диаграмма
Интерфейс, критический путь, вехи и сдвиги
3 недели - 03
Интеграция
Задачи и сроки синхронизируются с Битрикс24 в обе стороны
1 неделя - 04
Запуск
Перенесли три проекта и обучили руководителей отделов
1 неделя
Схема
Как это работает
Шаблон запуска
Диаграмма Ганта
Задачи в Битрикс24
Отделы
Отчёт руководителю
До и после
Срок вывода проекта в продажу
Инструменты
Стек проекта
NuxtFastAPIБитрикс24 RESTКритический путьSQLite
